| 一、案例分析題 |

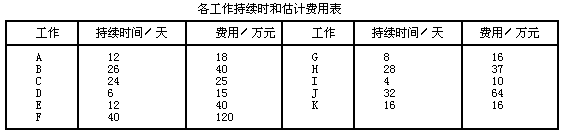

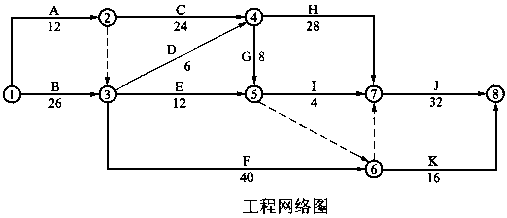

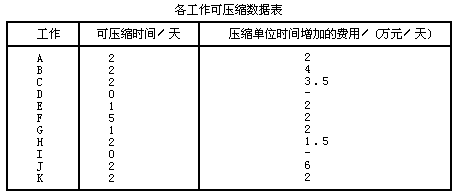

1.某施工單位編制的某工程網絡圖,如圖所示,網絡進度計劃原始方案各工作的持續時間和估計費用見表。![]() ![]() 問題 1.在圖中,計算網絡進度計劃原始方案各工作的時間參數,確定網絡進度計劃原始方案的關鍵路線和計算工期。 2.若施工合同規定:工程工期93天,工期每提前一天獎勵施工單位3萬元,每延期一天對施工單位罰款5萬元。計算按網絡進度計劃原始方案實施時的綜合費用。 3.若該網絡進度計劃各工作的可壓縮時間及壓縮單位時間增加的費用,見表。確定該網絡進度計劃的最低綜合費用和相應的關鍵路線,并計算調整優化后的總工期(要求寫出調整優化過程)。 ![]() |

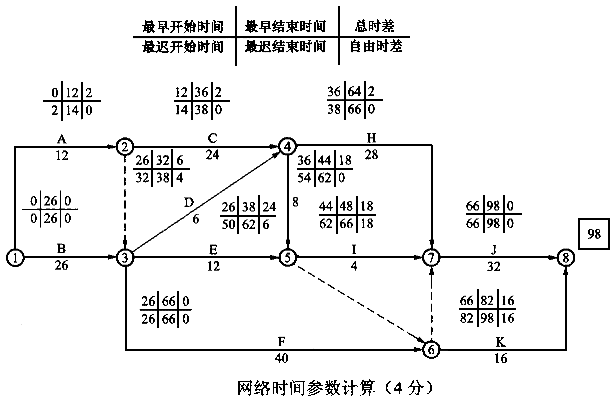

| 正確答案: 1.在圖3.4上計算時間參數。 關鍵路線:①-③-⑥-⑦-⑧ (或關鍵工作為B、F、J;或在圖中直接標出) 工期:98天(或在圖中標出) ![]() 2.計算綜合費用如下。 原始方案估計費用: 18+40+25+15+40+120+16+37+10+64+16=401萬元 延期罰款:5×(98-93)=25萬元 綜合費用為:401+25=426萬元 3.調整優化工期如下。 第一次調整優化:在關鍵線路上取壓縮單位時間增加費用最低的F工作為對象壓縮2天。 增加費用:2×2=4萬元 第二次調整優化:工作A、C、H、J與工作B、F、J同時成為關鍵工作,選擇工作H和工作F為調整對象,各壓縮2天。 增加費用:2×(1.5+2)=7萬元 第三次調整優化:工作A、C、H、J與工作B、F、J仍為關鍵工作,選擇工作A和工作F為調整對象,各壓縮1天。 增加費用:1×(2+2)=4萬元 優化后的關鍵線路為: ①-③-⑥-⑦-⑧(或關鍵工作為工作A、C、H、J) 和①-②-④-⑦-⑧(或關鍵工作為工作B、F、J) 工期:98-2-2-1=93天 最低綜合費用:401+4+7+4=416萬元 |
