發布時間:2012-07-25 共1頁
| 一、案例分析題 |

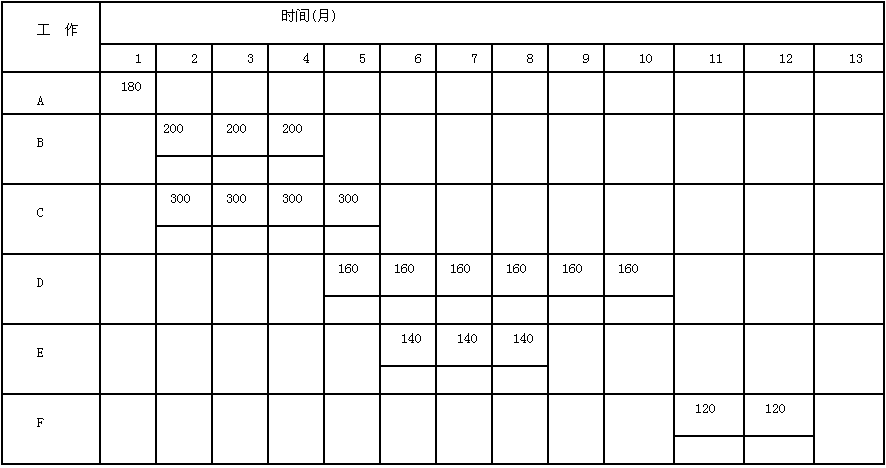

1.某工程按最早開始時間安排的橫道圖計劃如下圖中虛線所示,虛線上方數字為該工作每月的計劃投資額(單元:萬元)。該工程施工合同規定工程于1月1日開工,按季度綜合調價系數調價。在實施過程中,各工作的實際工程量和持續時間均與計劃相同。![]() 問題: 1.在施工過程中,工作A、C、E按計劃實施(如橫道圖計劃圖的實線橫道所示),工作B推遲1個月開始,導致工作D、F的開始時間相應推遲1個月。在圖中完成B、D、F工作的實際進度的橫道圖。 2.若前三個季度的綜合調價系數分別為1.00、1.05和1.01,計算第2~7個月的已完工程實際投資,并將結果填入表中。 3.第2~7個月的已完工程計劃投資各為多少?將結果填入下表中。 4.列式計算第7個月末的投資偏差和以投資額、時間分別表示的進度偏差(計算結果保留兩位小數)。 ![]() |

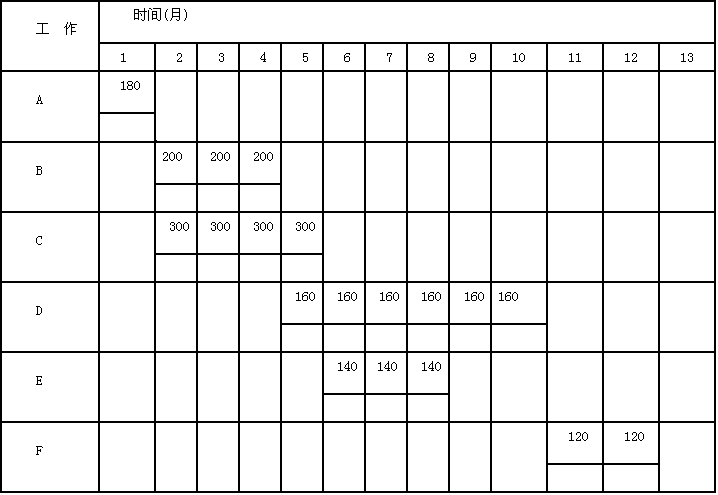

| 正確答案: 1.由于工作B、D、F的開始時間均推遲1個月,而持續時間不變,故實際進度B工作在3~5個月、D工作在6~11個月、F工作在12~13個月,用實線橫道標在圖中。 ![]() 2.第1季度韻實際投資與計劃投資相同,將第2季度各月的計劃投資乘以1.05,將7月份 的計劃投資乘以1.10得到2~7月各月的實際投資(可標在圖中實線橫道上方),然后逐月累 計,將計算結果填人表中。 3.將各月已完工程實際投資改為計劃投資(即不乘以調價系數),然后逐月累計,將計算結果填入表中。 ![]() 4.投資偏差=已完工程實際投資-已完工程計劃投資=(2675-2580)萬元=95萬元,即 投資增加95萬元。 或[投資偏差=(2580-2675)萬元=-95萬元,即投資增加95萬元] 進度偏差:擬完工程計劃投資-已完工程計劃投資=(2740-2580)萬元=160萬元,即使進度拖延160萬元。 或[進度偏差=(2580-2740)萬元=-160萬元,即使進度拖延160萬元] 進度偏差=已完工程實際時向-已完工程計劃時間 =7-[(6+(2580-2440)/(2740-2440)]或((2740-2580)/300;160/300;160/(160+140)) =(7-6.47)月=0.53月,即進度拖延0.53月。 |
