| 一、單項選擇題 |

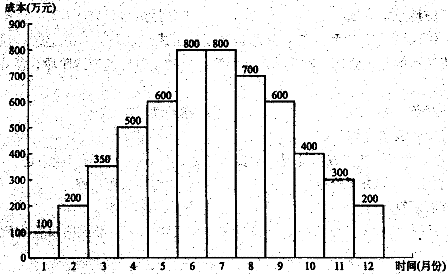

1.某項目從1月份開始施工,時標網絡圖上接月編制的成本計劃如下圖所示,則到11月份底其成本支出為( )萬元。![]() |
| 正確答案:D 解題思路:該圖為時標網絡圖上按月編制的成本計劃,因此,截至11月份其成本支出為100+200+350+500+600+800+800+700+600+400+300-5350(萬元),故D選項正確。 |

2.已知某施工項目的進度計劃的橫道圖如下圖所示,則下列累計支出成本額正確的是( )萬元。![]() |
正確答案:B 解題思路:根據公式: ,可得如下結果:Q -20(萬元),Q =35(萬元),Q =50(萬元)…Q =305(萬元>,Q =385(萬元)Q =435(萬元),因此B項正確。 |
| 3.施工圖預算和施工預算編制依據的區別,主要在于( )。 |
| 正確答案:A 解題思路:施工預算和施工圖預算均按施工圖編制。施工預算的編制以施工定額為主要依據,施、工圖預算的編制以預算定額為主要依據,而施工定額比預算定額劃分得更詳細、更具體,并對其中所包括的內容,如質量要求、施工方法以及所需勞動工日、材料品種、規格型號等均有較詳細的規定或要求。因此A項正確。 |
| 4.編制施工項目成本計劃是一個不斷深化的過程,其中的實施性成本計劃是( )。 |
| 正確答案:B 解題思路:指導性計劃成本和實施性計劃成本,都是戰略性成本計劃的進一步展開和深化,不是戰略性成本計劃的基礎或奠定施工成本的基本框架或水平,所以選項B正確。 |
| 5.編制施工項目成本計劃是一個不斷深化的過程,其中的實施性成本計劃 |
| 正確答案:B 解題思路:指導性計劃成本和實施性計劃成本,都是戰略性成本計劃的進一步展開和深化,不是戰略性成本計劃的基礎或奠定施工成本的基本框架或水平 |
| 二、多項選擇題 |
| 6.編斜施工成本計劃時,可以將所有工作都按最遲必須開始時間繪制S形曲線,如此所得的結果則有( )。 |
| 正確答案:AC 解題思路:繪制S形曲線時,按所有工作都按最遲必須開始時間開始,則項目按期竣工的保證率降低;如此,因資金使用時問推后,對節約資金貸款利息有利,選項A、D正確。 |
| 7.編制施工成本計劃時,可以將所有工作都按最遲必須開始時間開始繪制S形曲線,如此則有( )的結果。 |
| 正確答案:AC 解題思路:繪制S形曲線時,所有工作都按最遲必須開始時間開始,則項目按期竣工的保證率降低;因此,因資金使用時間退后,對節約資金貸款利息有利。 |
| 8.實施性成本計劃是以施工預算為主要依據進行編制的,而施工預算相對于施工圖預算,其區別主要體現在( )。 |
| 正確答案:BD 解題思路:施工預算是施工企業內部管理用的文件,是編制施工計劃的依據。而施工圖預算是以預算定額為主要編制依據,適用于施工單位和建設單位,是工程價款結算的依據,所以選項B、D正確。 |
|
|
| 9.實施性成本計劃以施工預算為主要編制依據,施工預算與施工圖預算的區別,主要體現在施工預算是( )等 |
| 正確答案:BD 解題思路:施工預算是施工企業內部管理用的文件,是編制施工計劃的依據。而施工圖預算是以預算定額為主要編制依據,適用于施工單位和建設單位,是工程價款結算的依據 |
| 10.施工總成本目標確定之后,還需通過編制詳細的實施性施工成本計劃把目標成本層層分解,落實到施工過程的每個環節,施工成本計劃的編制方式有( )。 |
| 正確答案:ABD 解題思路:施工成本計劃的編制方式有:按施工成本組成編制施工成本計劃、按施工項目組成編制施工成本計劃和按施工進度編制施工成本計劃,因此A、B、D正確,C、E項為編制時須遵循的規則而非方法。 |
