| 一、案例分析題 |

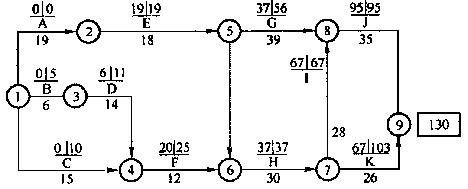

1.南方某水泥廠機電工程建設項目,業主通過招標投標決定由華南安裝公司承接該工程,華南安裝公司與業主簽訂了工程合同。合同工期為130天,合同規定:工期提前一天獎勵5000元,每拖后一天罰款5000元。通過雙方協調編制了如下圖所示的網絡計劃,經業主同意后實施;計劃執行過程中,出現了下列一些情況;![]() (1)因業主不能及時供應設備,使E延誤3天,C延誤2天,H延誤3天 (2)因機械發生故障檢修,使G延誤2天,K延誤1天 (3)因土建設備基礎孔偏移問題,使F延誤3天 (4)因公網停電,使F延誤一天,1延誤1天 (5)安裝單位在J施工過程中采取了加快施工的技術措施,業主付給安裝單位技術措施費1萬元,使J施工時間縮短了4天 問題: (1)施工單位就上述5種情況中哪些內容可以向業主提出工期補償? (2)指出關鍵線路? (3)該工程的實際工期為多少天? (4)可順延工期為多少天? (5)安裝單位得到的提前獎是多少? |

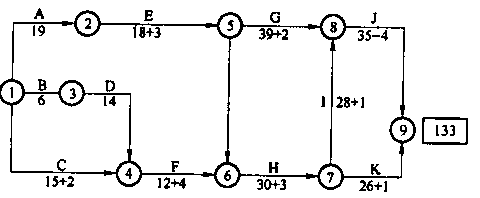

| 正確答案: (1)工期補償 由于非施工單位原因造成的工期延期,應給予補償: 1)因業主原因E工作補償3天,H工作補償3天,C工作補償2天 2)因土建設備基礎孔偏移問題F工作補償3天 3)因公網停電F工作補償1天,I工作補償1天 (2)關鍵性線路為:A→E→H→I→J (3)實際工期繪網絡圖計算 ![]() 雙代號網絡圖 (4)由于非施工單位原因造成的各項工作延誤,并未改變原網絡計劃的關鍵線路。C工作和F工作不在關鍵線路上,時間延誤不影響工期:E、H工作和I工作在關鍵線路上,時間延誤影響工期,可順延3+3+1=7天。計劃工期為130+7=137天 實際工期為:19+(18+3)+(30+3)+(28+1)+(35-4)=133天 (5)提前獎:(137-133)×5000=20000元 |
