| 一、單項選擇題 |
| 1.某基礎工程開挖與澆筑混凝土共兩個施工過程在4個施工段組織流水施工,流水節拍值分別為4、3、2、5與3、2、4、3,則流水步距與流水施工工期分別為( )d。 |
正確答案:A 解題思路:采用無節奏流水施工時,用"大差法"計算流水步距應為5d,則總工期Tp=∑ +∑t =(3+2+4+3)+5=17d。 |
| 2.基礎工程劃分4個施工過程(基槽開挖、墊層、混凝土澆筑、回填土)在5個施工流水段組織固定節拍流水施工,流水節拍為3d,要求混凝土澆筑3d后才能進行回填土,其中基槽開挖與墊層施工搭接1d,該工程的流水施工工期為( )d。 |
| 正確答案:B 解題思路:等節奏流水施工工期計算公式為:Tp=(M+N'-1)×K-∑C+∑Z-(5+4-1)×3-1+3=26d。 |
| 3.下列屬于異節奏流水施工特點的是( )。 |
| 正確答案:B 解題思路:流水步距等于各流水節拍的最大公約數,故A錯誤;同一施工過程在各施工段上的流水節拍相等,故C錯誤;不同施工過程在同一施工段上的流水節拍之間存在一個最大公約數,也就是流水步距,故D錯誤。 |
| 4.某工程劃分為3個施工過程在5個施工流水段組織加快的成倍節拍流水施工,流水節拍值分別為4、2、6d,該工程的施工總工期為( )d。 |
正確答案:C 解題思路:成倍節拍流水施工工期計算公式為:T =(M+N-1)×K=[5+(2+1+3)-1]×2=20d。 |
| 5.在雙代號時標網絡計劃中,若某工作箭線上沒有波形線,則說明該工作( )。 |
| 正確答案:D 解題思路:當計劃工期等于計算工期時,箭線上沒有波形線的工作其自由時差才為零。但總時差并不一定為零,如果終節點不是關鍵節點,總時差也不等于自由時差。 |
| 二、多項選擇題 |
| 6.在工程網絡計劃中,關鍵工作是( )的工作。 |
| 正確答案:AB 解題思路:自由時差為零的工作并非全是關鍵工作,故C選項不正確。持續時間最長的線路為關鍵線路,關鍵工作并不以此來判斷。 |
| 7.關于無節奏流水施工,下列說法正確的是( )。 |
| 正確答案:ABE 解題思路:無節奏流水施工的特點:各施工過程及其在各段上的流水節拍通常不同,相鄰專業隊問流水步距可能不等,但專業工作隊數目等于施工過程數目,各施工隊工作連續,相鄰施工段間可能有間歇時間。 |
| 8.關于組織流水施工的條件,下列說法正確的是( )。 |
| 正確答案:ABDE 解題思路:施工隊數量應按施工過程進行組織,并不是越多越好,故C不正確。 |
| 9.施工段是用以表達流水施工的空間參數。為了合理地劃分施工段,應遵循的原則包括( )。 |
| 正確答案:BCE 解題思路:施工段的劃分必須考慮結構界限,如:沉降縫、伸縫縫、后澆帶等的位置,故A不正確;施工段是流水施工組織的最小單元,同一施工段內不再組織多個專業工作隊同時施工,故D不正確。 |
| 10.關于成倍節拍流水施工的特點,下列說法不正確的是( )。 |
| 正確答案:ABDE 解題思路:成倍節拍流水施工的特點:同一施工過程在各個施工流水段上的流水節拍彼此相等,不同施工段上的流水節拍之間存在一個最大公約數。流水步距等于各個流水節拍的最大公約數。每個專業工作隊都能連續作業。施工段間都沒有間歇時間。專業工作隊數目大于施工過程數目。 |
|
|
| 三、案例分析題 |
| 11.【案例3】 某群體工程由三個獨立的單體建筑組成,每個單體均有如下四個施工過程:基礎、主體結構、二次砌筑、裝飾裝修。現擬考慮以每個單體作為一個施工段,四個施工過程采用四個作業隊組織無節奏流水施工。各單體結構形式、工程體量設計均不同,根據施工產量定額計算出三個單體各施工過程所需施工時間如下表所示。 ![]() 問題: 1.三個單體施工先后順序沒有其他條件限制,請找出使總工期最短時其施工先后順序。 2.按此方案繪制流水施工進度計劃。 |

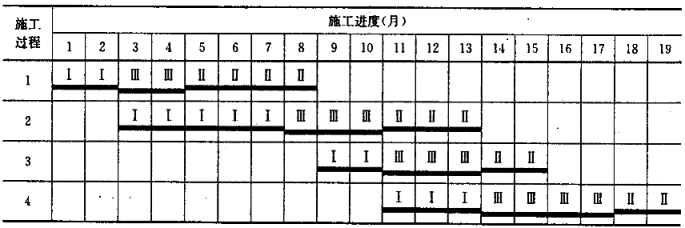

| 正確答案: 【案例3】答: 1.可能的施工順序有:Ⅰ-Ⅱ-Ⅲ;Ⅰ-Ⅲ-Ⅱ;Ⅱ-Ⅰ-Ⅲ;Ⅱ-Ⅲ-Ⅰ;Ⅲ-Ⅰ-Ⅱ;Ⅲ-Ⅱ-Ⅰ六種可能的情況。 計算每一種可能情況的工期: (1)順序一:Ⅰ-Ⅱ-Ⅲ K =2;K =7;K =2;則工期T =(3+2+4)+2+7+2=20月(2)順序二:Ⅰ-Ⅲ-Ⅱ K =2;K =6;K =2;則工期T =(3+4+2)+2+6+2=19月(3)順序三:Ⅱ-Ⅰ-Ⅲ K =4;K =7;K =2;則工期T =(2+3+4)+4+7+2=22月(4)順序四:Ⅱ-Ⅲ-Ⅰ K =4;K =6;K =3;則工期T =(2+4+3)+4+6+3=22月(5)順序五:Ⅲ-Ⅰ-Ⅱ K =2;K =6;K =3;則工期T =(4+3+2)+2+6+3=20月(6)順序六:Ⅲ-Ⅱ-Ⅰ K =3;K =6;K =3;則工期T =(4+2+3)+3+6+3=21月由此可見,總工期19個月時工期最短,其施工先后順序為:Ⅰ-Ⅲ-Ⅱ。 2.繪制流水施工進度計劃如下: ![]() |
