| 一、單項選擇題 |
| 1.某項目組成甲、乙、丙、丁共4個專業隊在5個段上進行無節奏流水施工,各隊的流水節拍分別是:甲隊為3、5、3、2、2周,乙隊為2、3、1、4、5周,丙隊為4、1、3、2、5周,丁隊為5、3、4、2、1周,該項目總工期為( )周。 |
| 正確答案:A 解題思路:首先要計算出流水步距。流水步距可以采用取大差法,計算流水步距的步驟是: (1)累加各施工過程的流水節拍,形成累加數據系列; (2)相鄰兩施工過程的累加數據系列錯位相減; (3)取差數之大者作為該兩個施工過程的流水步距。 ①該題的甲、乙兩施工過程的流水步距: ![]() 取最大差值為7,故甲、乙流水過程的流水步距K =7周。②乙、丙兩施工過程的流水步距: ![]() 取最大差值為5,故乙、丙流水過程的流水步距K =5周。③丙、丁兩施工過程的流水步距: 取最大差值為4,故丙、丁流水過程的流水步距K =4周。④工期計算:T=∑K+T =(7+5+4)+(5+3+4+2+1)=31周其中,T 是最后一個專業隊丁在施工段上的持續時間。 |
2.某鋼筋混凝土結構二層房屋的分項工程按A、B、C三個施工過程進行分層施工,組織成流水節拍分別為t =6d、t =6d、t =9d的加快成倍節拍流水施工,則每層的施工段數是( )。 |
| 正確答案:D 解題思路:該題重點考查的是異節奏流水施工參數的計算,并且劃分2個施工層。計算步驟如下。 (1)確定流水步距:根據公式K =最大公約數(t 、t 、t ):最大公約數(6、6、9)=3,該工程流水步距為K =3天。(2)確定專業工作隊數: ![]() 施工班組數為: 。(3)確定每層的施工段數:根據公式 ![]() 因為Z 和Z 都為0,所以每層的施工段數M =N=7。 |
| 3.某工程劃分為A、B、C、D四個施工過程,3個施工段,流水節拍均為3天,其中A與B之間間歇1天,B與C之間搭接1天,C與D之間間歇2天,則該工程計劃工期應為( )。 |
正確答案:B 解題思路:該工程為等節奏不等步距流水施工。施工過程Ⅳ=4,施工段數M=3,流水節拍t=3天,間歇時間Z +Z =1+2=3,搭接時間Z =1,根據公式T=(M+N-1)t+∑(Z +Z -Z )=(3+4-1)×3+(3-1)=20天。 |
| 4.某工作的總時差為3天,自由時差為1天,由于非承包商的原因,使該工作的實際完成時間比最早完工時間延遲了5天,則承包商可索賠工期最多是( )。 |
| 正確答案:B 解題思路:該工作的總時差為3天,說明該工作的最晚完成時間與最早完成時間的差值為3。因為非承包商的原因,該工作的實際完成時間比最早完工時間延遲了5天,即比該工作的最晚完工時間還要延遲2天,從而可能影響工期延后2天,所以承包商可索賠工期最多為2天。 |
| 5.某工程按全等節拍流水組織施工,共分4道施工工序,3個施工段,估計工期為72天,則其流水節拍應為( )。 |
正確答案:C 解題思路:流水節拍的計算有三種方法:根據現有能夠投入的資源(勞動力、機械臺數和材料量)來確定、根據工期要求確定、根據經驗估算計算。本題屬于根據工期計算。施工過程Ⅳ=4個,施工段M=3個,工期T=72天。全等節拍流水施工組織中,流水節拍 。 |
|
|
| 二、多項選擇題 |
| 6.某工程網絡計劃圖中,D工作的緊后工作為E和F,其持續時間分別為6d、3d、2d,D工作第8天開始,E和F工作均于第18天必須最遲完成,則以下參數正確的是( )。 |
正確答案:BE 解題思路:該題網絡圖如右圖所示:![]() 已知:Td=6,T =3,T =2,ES =8,LF =18LF =18由EF=ES+T,LS=LF-T 可以得到:EF =14,ES =14,ES =14,EF =17,EF =16LS =15,LS =16,LF =15,LS =9根據總時差 ![]() 自由時差 ![]() 可以得到TF =1,FF =0,TF =1,TF =2。由以上計算可知,選項BE正確。選項A的D工作自由時差應為0d,選項C中E工作的總時差應為1d,選項D中最遲開始時間應為第9天。 |
|
|
| 7.某工程網絡計劃圖中,D工作的緊后工作為E和F,其持續時間分別為6天、3天、2天,D工作第8天開始,E和F工作均于第18天必須最遲完成,則以下參數正確的是( )。 |
正確答案:BE 解題思路:該題網絡圖如下圖所示: 已知: 由EF=ES+T,LS=LF-T可以得到:![]() 根據總差 自由時差 可以得到TF =1,FF =0,TF =1,TF =2由以上計算可知,選項BE正確。選項A的D工作自由時差應為0天,選項C中E工作的總時差應為1天,選項D中最遲開始時間應為第9天。 |
|
|
| 8.下列關于無節奏流水施工,正確的說法是( )。 |
| 正確答案:AB 解題思路:無節奏流水施工的基本特點:①每個施工過程在各個施工段上的流水節拍,不盡相等;②在多數情況下,流水步距彼此不相等,且流水步距與流水節拍之間存在著某種函數關系;③各專業工作隊都能連續施工,個別施工段可能有空閑;④專業工作隊數等于施工過程數,即N=N。選項C、E錯誤。全等節拍流水施工適用于施工對象結構簡單、工程規模較小、施工過程數不太多的房屋工程或線型工程。而無節奏流水施工適用于各種不同結構和規模的施工組織。選項D錯誤。 |
|
|
| 9.雙代號時標網絡計劃適用于( )。 |
| 正確答案:BCD 解題思路:雙代號時標網絡計劃適用于工作項目較少、工藝過程比較簡單的工程,局部網絡計劃,作業性網絡計劃,以及使用實際進度前鋒線的網絡計劃。 |
|
|
| 10.在雙代號網絡計劃中,計算工期等于計劃工期,則關鍵線路是( )。 |
| 正確答案:BCE |
|
|
| 三、案例分析題 |

| 11.背景: 某工程承包商按照甲方代表批準的時標網絡計劃組織施工。 時標網絡計劃如下圖3所示,圖中箭線上方字母為工作名稱,數據為每周計劃費用。在工程進展到第6周末檢查的工程實際進度為:工作D完成了4/5工作量,工作E完成了1/3工作量,工作F完成了3/7的工作量。 在工程進展到第11周末檢查的工程實際進度為:工作G完成了1,2的工作量,工作H完成了,3的工作量,工作I完成了2/3的工作量。 ![]() 問題: (1)在圖中標出第6周末、第11周末的實際進度前鋒線。 (2)完成該項目第1周到第11周末費用數據統計表,其中已完工程實際費用累積值已給出,見表5。 ![]() (3)分析第6周末、第11周末的費用偏差及費用績效。 (4)分析第6周末、第1周末的進度偏差及進度績效。 |

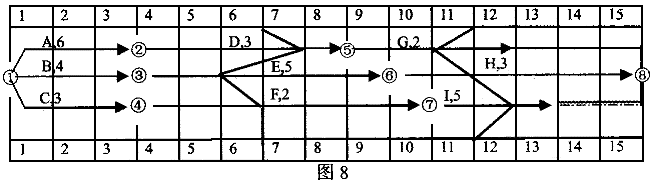

| 正確答案: (1)第6周末、第11周末的實際進度前鋒線如圖8所示。 ![]() (2)該項目第1周到第11周末費用數據統計見表9。 ![]() (3)費用偏差=已完工作預算費用(掙得值)-已完工作實際費用 第6周末費用偏差=67-66=1萬元,即費用節約1萬元 第11周末費用偏差=118-114=4萬元,即費用節約4萬元 費用績效=已完工作預算費用/已完工作實際費用 第6周末費用績效=67166=1.015,說明費用節約 第11周末費用績效=1181114=1.035,說明費用節約 (4)進度偏差=已完工程預算費用-計劃工作預算費用 第6周末進度偏差=67-69=-2萬元,即進度拖延2萬元 第11周末進度偏差=118-115=3萬元,即進度提前3萬元 進度績效=已完工作預算費用,計劃工作預算費用 第6周末進度績效=67169=0.971,說明進度拖延 第11周末進度績效=1181115=1.026,說明進度提前 |
