| 一、單項選擇題 |
| 1.某受壓鋼筋混凝土柱,高3m,兩端固定,其臨界力為100kN,若將此構件改為兩端鉸支,則其臨界力為( )kN。 |
正確答案:A 解題思路:考核的是不同制作情況下的臨界力計算公式。受壓桿件穩定的臨界力公式 。考生要重點掌握影響臨界力大小的因素,如受壓桿件的材料、截面形狀、長度、支承情況等。 |
|
|
| 2.混凝土保護層厚度不影響構件的( )。 |
| 正確答案:D |
3.某懸臂梁受力情況如下,其B點處的彎矩數值大小為( )。![]() |
| 正確答案:D |
| 4.如建筑物的高度相同,則其平面形式為( )時體型系數最小,隨著體型系數的增加,單位面積的傳熱量也相應加大。 |
| 正確答案:B |
| 5.某國際土木建筑工程的工程進度款累計金額為30萬,那么其合同價格至少應是( )才不算超標。 |
| 正確答案:C |
| 二、多項選擇題 |
| 6.鋁合金門窗安裝的質量要求有( )。 |
| 正確答案:ACE 解題思路:規范規定:不得在下列墻體或部位設置腳手眼; (1)120mm厚墻、料石清水墻和獨立柱; (2)過梁上與過梁呈60°角的三角形范圍及過梁掙跨度1/2的高度范圍內; (3)寬度小于1m的窗間墻; (4)砌體門窗洞口兩側200mm(石砌體為300mm)和轉角處450mm(石砌體為600mm)范圍內; (5)梁或梁墊下及其左右500mm范圍內; (6)設計不允許設置腳手眼的部位。 |
| 7.按事故類別分類,下列屬于環境事故的有( )。 |
| 正確答案:ACE |
| 8.防止大體積混凝土裂縫的措施有( )。 |
| 正確答案:ABCD |
| 9.關于建筑裝飾裝修對建筑結構的影響,說法正確的是( )。 |
| 正確答案:ABCD |
| 10.根據《民用建筑工程室內環境污染控制規范》中規定控制的室內環境污染物有氡(Rn-22)( )及總揮發性有機化合物(TVOC)。 |
| 正確答案:ABE |
| 三、案例分析題 |

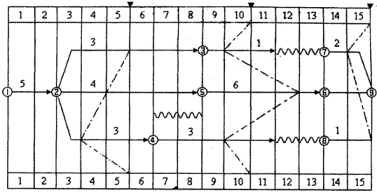

| 11.某工程的時標網絡計劃如圖1所示。工程進展到第5、第10和第15個月底時,分包檢查了工程進度,相應地繪制了三條實際進度前鋒線,如圖1中的點劃線所示。 【問題】 1.計算第5和第10個月底的已完工作預算成本(累計值)各為多少? 2.分析第5和第10個月底的成本偏差。 3.試分析第5和第10個月底的進度偏差及進度績效。 4.根據第5和第10個月底實際進度前鋒線分析工程進度情況。 5.第15個月底檢查時,工作⑦~⑨因為特殊惡劣天氣造成工期拖延1個月,施工單位損失3萬元。因此,施工單位提出要求工期延長1個月和費用索賠3萬元。問:造價工程師應批準工期、費用索賠多少?為什么? ![]() ![]() 注:1.土中每根剪線上方數值為該項工作每月預算成本;2.圖下方格內(1)欄數值為該工程預算成本累計值,(2)欄數值為該工程已完工程實際成本累計值 |

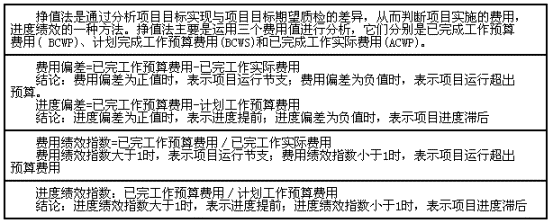

| 正確答案: 本案例重點考核的是掙值法在時標網絡計劃中的應用。其相關知識點詳見下表: ![]() 1.第5個月底,已完工作預算成本為:20+6+4=30萬元:第10個月底,已完工作預算成本為:80+6×3=98萬元。 2.第5個月底的成本偏差:已完工作預算成本=已完工作實際成本-30-45=-15萬元,即成本增加15萬元。 第10個月底,成本偏差-98-85=13萬元,即成本節約13萬元。3.進度偏差分析為:進度偏差已完工作與預算成本-計劃工作預算成本。 第5個月底,進度偏差-30-40=-10萬元,即進度拖延10萬元;進度績效30/40=0.75,進度只完成了75%。 第10個月底,進度偏差:98-90=8萬元,即進度提前8萬元;進度績效=98/90=1.09,進度提前了9%。 4.第5個月底,工程進度情況為: ②→③工作進度正常; ②→⑤工作拖延了1個月,將影響工期1個月,因為是關鍵工作; ②→④工作拖延了2個月,不影響工期,因為有2個月的總時差; 第10個月底,工程進度情況為: ③→⑦工作拖延1個月,因為有2個月的總時差,不影響工期; ⑤→⑥工作提前2個月,有可能縮短工期2個月,因為是關鍵工作; ④→⑧工作拖延1個月,但不影響工程進度,因為有2個月的機動時間。 5.造價工程師應批準延長工期1個月;費用索賠不應批準。因為特殊惡劣的氣候條件應按不可抗力處理,造成的工期拖延可以要求順延;但不能要求賠償經濟損失。 |
