| 一、單項選擇題 |
| 1.公路橋梁施工中,必須投入施工現場的勞動力是( )。 |
| 正確答案:D |
|
|
| 2.公路路面施工勞動力配置不應包含的工種是( )。 |
| 正確答案:D |
|
|
| 3.項目組織機構設置中的“管理跨度”原則是指( )。 |
| 正確答案:B |
|
|
| 二、多項選擇題 |
| 4.施工項目勞動力配置時應遵循的原則有( )。 |
| 正確答案:BCD |
|
|
| 5.在混合工作隊式的施工組織形式時,其特點有( )。 |
| 正確答案:ABC |
|
|
| 6.施工人員管理要素有( )。 |
| 正確答案:ACDE |
|
|
| 7.投入施工現場的勞動力由( )組成。 |
| 正確答案:ABDE |
|
|
| 8.在所有的工程中必須配置的工人有( )。 |
| 正確答案:AD |
|
|
| 三、案例分析題 |

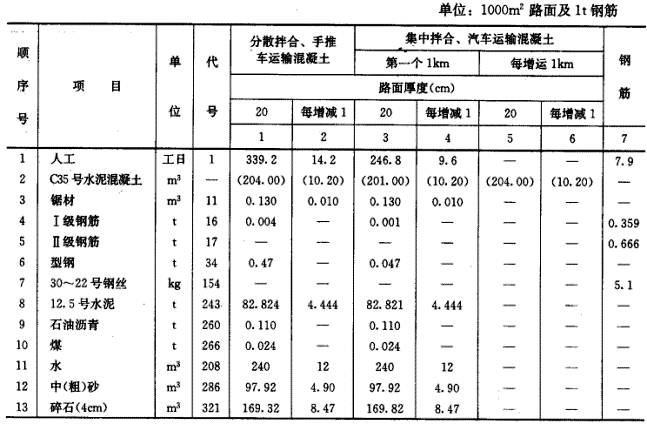

| 9.【案例1】 1.背景材料: 某水泥混凝土路面工程,其工程量為50000m ,分散拌合,手推車運送混凝土,路面厚度20cm。水泥混凝土路面施工預算定額(部分)如下表:2-28水泥混凝土路面工程內容:1)模板制作、安裝、拆除、修理、涂脫模劑;2)傳力桿及補強鋼筋制作安裝;3)混凝土配運料、拌合、運輸、澆筑、搗固、真空吸水、抹平、壓紋、養生;4)切縫、灌注瀝青脹縮絳。![]() 2.問題:(1)試計算該工程的勞動量。 (2)當工期要求為150d時,所需的勞動力數量是多少? |
| 正確答案: 【案例1】 參考答案: (1)根據給出的定額表可知人工定額為339.2工日/1000m 整個項目勞動力數量:D=Q×S=50000÷1000×339.2=16960工日 (2)所需勞動力數量: R= 113.1人取R=114人。 |
