| 一、單項選擇題 |
| 1.堤防工程堤身壓實作業中,土料含水率應控制在最優含水率的( )范圍內。 |
| 正確答案:C |
|
|
| 2.某大型綜合利用水利水電樞紐工程位于峽谷地區,基巖完整、堅硬、岸坡陡峻,該工程泄流的消能方式宜采用( )。 |
| 正確答案:B |
|
|
| 3.某水電樞紐工程位于峽谷地區,基巖完整、堅硬,岸坡陡峻,該工程上游圍堰截流時,可采用( )。 |
| 正確答案:C |
|
|
| 4.穿堤閘施工前,在征得監理單位批準后,施工單位進行了補充地質勘探,由此產生的費用應由( )承擔。 |
| 正確答案:C |
|
|
| 5.作用于主壩的偶然作用荷載是( )。 |
| 正確答案:A |
|
|
| 二、多項選擇題 |
| 6.必須按照國家有關規定經過專門的安全作業培訓,并取得特種作業操作資格證書后,方可上崗作業的特種作業人員包括( )等。 |
| 正確答案:BCDE |
|
|
| 7.凡從事工程( )的人員不得擔任該工程的兼職質量監督員。 |
| 正確答案:BCDE |
|
|
| 8.根據水利水電工程施工安全有關規定,施工現場各作業區與建筑物之間的防火安全距離應符合下列( )要求。 |
| 正確答案:ACE |
|
|
| 9.投標單位的( )取得安全生產考核合格是進行水利工程建設施工投標所必備的基本條件。 |
| 正確答案:BCD |
|
|
| 10.均質土壩土料填筑壓實參數主要包括( )。 |
| 正確答案:ABDE |
| 三、案例分析題 |

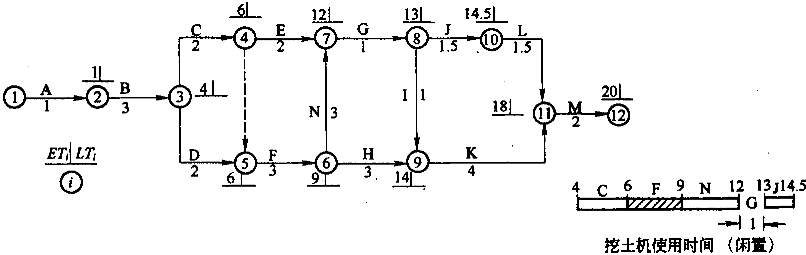

11.某水利水電工程項目的原施工進度網絡計劃(雙代號)如圖1F400000-1所示。該工程總工期為18個月。在上述網絡計劃中,工作C、F、J三項工作均為土方工程,土方工程量分別為7000m 、10000m 、6000m ,共計23000m ,土方單價為15元/m 。合同中規定,土方工程量增加超出原估算工程量25%時,新的土方單價可從原來的15元/m 下降13元/m 。合同約定每臺施工機械閑置1天為800元,每月以30天計;C、F、J實際工作量與計劃工作量相同。施工中發生如下事件: 事件1:施工中,由于施工單位施工設備調度原因,C、F、J工作需使用同一臺挖土機先后施工。 事件2:在工程按計劃進行4個月后(已完成A、B兩項工作的施工),項目法人提出增加一項新的土方工程N,該項工作要求在F工作結束以后開始,并在G工作開始前完成,以保證G工作在E和N工作完成后開始施工。根據施工單位提出并經監理機構審核批復,該項N工作的土方工程量約為9000m ,施工時間需要3個月。事件3:經監理機構批準,新增加的土方工程N使用與C、F、J工作同一臺挖土機施工 ![]() 圖1F400000-1 問題: (1)在不改變各工作歷時的情況下,發生事件1后,施工單位如何調整計劃,使設備閑置時間最少,且滿足計劃工期要求? (2)按事件2新增加一項新的土方工程N后,土方工程的總費用應為多少? (3)土方工程N完成后,施工單位提出如下索賠: ①增加土方工程施工費用13.5萬元; ②由于增加土方工程N后,使租用的挖土機增加了閑置時間,要求補償挖土機的閑置費用2.4萬元; ③延長工期3個月。 施工單位上述索賠是否合理?說明理由。 |

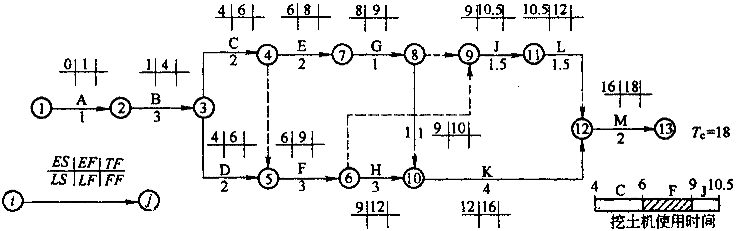

| 正確答案: (1)增加土方工程N后,土方工程總費用計算如下: ①增加N工作后,土方工程總量為: 23000+9000=32000m ![]() ②超出原估算土方工程量百分比為: ,土方單價應進行調整③超出25%的土方量為: 32000-23000×125%=3250m ![]() ④土方工程的總費用為: 23000×125%×15+3250×13=47.35萬元 (2)在C、F、J三項工作共用一臺挖土機時,將網絡計劃圖1F400000-1調整為圖1F400000-2。計算出各項工作的ES、EF和總工期(18個月)。因E、G工作的時間為3個月,與F工作時間相等,所以安排挖土機按C→F→J順序施工可使機械不閑置。 ![]() (3)分述如下: ①施工單位提出增加土方工程施工費用13.5萬元不合理。 因為原土方工程總費用為:23000×15=345000元=34.5萬元。 增加土方工程N后,土方工程的總費用為47.35萬元,故土方工程施工費用可增加47.35-34.5=12.85萬元。 ②施工單位提出補償挖土機的閑置費用2.4萬元合理。 增加了土方工作N后的網絡計劃見圖1F400000-3,安排挖土機C→F→N→J按順序施工,由于N工作完成后到J工作的開始中間還需施工G工作,所以造成機械閑置1個月。應給予承包方施工機械閑置補償費:30×800=24000元=2.4萬元 ![]() 圖1F400000-3 ③工期延長3個月不合理。 根據對原計劃(不增加N工作)計算的工期為18個月(圖1F400000-2),增加N工作后的網絡計劃計算的工期為20個月(圖1F400000-3)。因此可知,增加N工作后,計算工期增加了2個月,因此,監理工程師應批準給予承包方延長工期2個月。 |
