| 一、單項選擇題 |
| 1.高處作業指的是在墜落高度基準面( )m及以上有可能墜落的高處進行作業。 |
| 正確答案:C |
| 2.《水利水電工程等級劃分及洪水標準》(SL 252-2000)規定,水利水電工程根據其工程規模、效益以及在國民經濟中的重要性,劃分為( )等。 |
| 正確答案:C |
| 3.水位變動區域的外部混凝土、溢流面受水流沖刷部位的混凝土,避免采用( )。 |
| 正確答案:D |
| 4.混凝土面板宜采用單層雙向鋼筋,鋼筋宜置于面板截面( )。 |
| 正確答案:D |
| 5.防洪高水位至防洪限制水位之間的水庫容積叫做( )。 |
| 正確答案:B |
| 二、多項選擇題 |
| 6.根據水利工程建設項目管理有關規定,水利工程項目建設實行的“三項”制度是( )。 |
| 正確答案:ACE |
| 7.根據《水利水電建筑安裝安全技術工作規程》(SD 267-88),對于傷亡事故、職業病的調查和處理應按照"三不放過"原則,其內容是( )。 |
| 正確答案:ACE |
| 8.以下屬于主要水工建筑物的有( )。 |
| 正確答案:BCD |
| 9.大體積混凝土溫控中,降低混凝土入倉溫度的措施有( )。 |
| 正確答案:ADE |
| 10.混凝土壩壩基所受的揚壓力通常包括( )。 |
| 正確答案:AE |
| 三、案例分析題 |

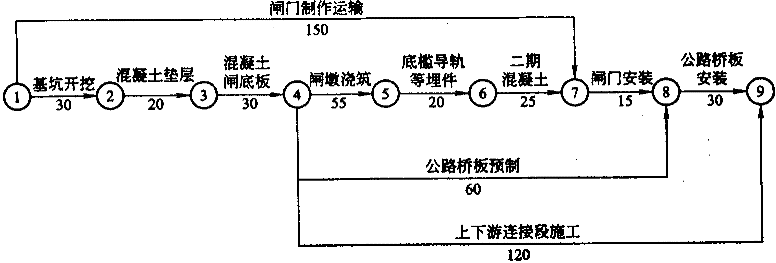

11.某水閘項目經監理單位批準的施工進度網絡圖如圖1F400000-4所示(單位:天),合同約定:工期提前獎勵標準為10000元/天,逾期違約金標準為10000元/天。![]() 圖1F400000-4 在施工中發生如下事件: 事件1:基坑開挖后,發現地質情況與業主提供的資料不符,需要進行處理,致使"基坑開挖"工作推遲10天完成。 事件2:對閘墩澆筑質量進行檢查時,發現存在質量問題,需進行返工處理,使得"閘墩澆筑"工作經過60天才完成任務。 事件3:在進行閘門安裝時,施工設備出現了故障后需修理,導致"閘門安裝"工作的實際持續時間為17天。 事件4:由于變更設計,使得"上下游連接段施工"推遲22天完成。 事件5:為加快進度采取了趕工措施,將"底檻導軌等埋件"工作的時間壓縮了8天。 問題: (1)指出施工進度計劃的計劃工期,確定其關鍵線路。 (2)分別說明事件1~事件4的責任方以及對計劃工期的影響。 (3)綜合上述事件,計算該項目的實際工期,應獲得多少天的工期補償,可獲得的工期提前的獎勵或支付逾期違約金為多少。 |
| 正確答案: (1)計劃工期為225天,關鍵線路為①→②→③→④→⑤→⑥→⑦→⑧→⑨。 (2)事件1責任方為業主,因"基坑開挖"為關鍵工作,故影響計劃工期10天。 事件2責任方為施工單位,因"閘墩澆筑''為關鍵工作,故影響計劃工期5天。 事件3責任方為施工單位,因"閘門安裝"為關鍵工作,故影響計劃工期2天。 事件4責任方為業主,因"上下游連接段施工"為非關鍵工作,原有總時差25天,故不影響計劃工期。 (3)該項目的實際工期為234天,應獲得10天的工期補償,可獲得工期提前獎勵為10000元。 |
