| 一、案例分析題 |

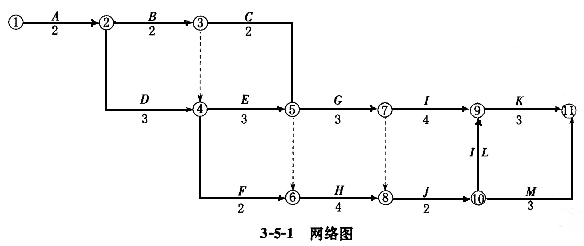

1.某業主與W工程公司依據FIDIC條款格式,訂立了某工程的施工合同。合同規定:采用單價合同,因設計變更而發生的工程量變化,按實調整;同時視具體的變動情況,業主與承包商商談變更后的單價。合同工期為18d,工期每提前1d獎勵2000元,每拖后1d罰款4000元。W工程在開工以前及時提交了施工網絡進度計劃如圖3-5-1所示,并得到業主的批準。![]() 工程施工過程中發生如下幾項事件: 事件1:因工程師提供的數據有誤,導致在基坑土方開挖時,將地下電纜挖斷,造成施工現場停電。使B工作和C工作的工效降低,作業時間分別拖延1d和2d;多用人工18個和11個工日(假設人工工日單價為25元/工日,應由甲方補償?shù)娜斯じC工和降效費為12元/工日);B工作自有施工機械每天折舊費為615元,C工作自有施工機械每天折舊費為310元。 事件2:K工作中,原施工組織設計采用50t輪胎式起重機(自有機械,設備折舊費為796元/d),但開工前該設備恰好出現故障需要大修,且考慮到現場的實際情況,W公司外租一臺120t履帶式起重機,租賃費為10000元/d,工期縮短1d。 事件3:因施工中意外發現一條地下管線,且在業主提供的施工圖紙中沒有標明。經業主同意,H工作的工程量增加了20m ,該工作維持綜合單價為65元/m 不變;G工作原有工程量為200m ,現工程量減少20m ,單價由78元/m ,調整為88元/m 。相應的工期沒有變化。事件4:(工作)、I工作為鋼筋混凝土項目,因在冬季施工,按照有關規范的規定,在混凝土澆筑的過程中,采取了冬季施工措施,使這兩項工作的作業時間均延長了2d,使用防凍劑等措施費分別為2000元、850元。 其余各項工作的實際作業時間和費用均與原計劃相符。 問題: 1.上述哪些事件承包商可以提出工期和費用補償要求?哪些事件承包商不可以提出工期和費用補償要求?簡述其理由。 2.每項事件和工期補償是多少天?總工期補償是多少天?指出關鍵線路。 3.該工程的實際工期是多少天?工期獎罰款為多少元? 4.假設管理費和利潤不予補償。試計算業主應給予承包商的追加工程款為多少? |

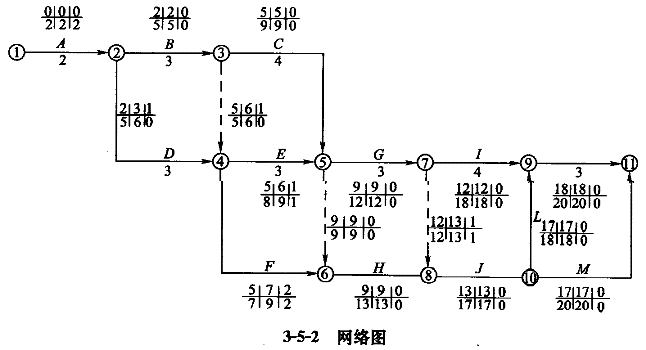

| 正確答案: 問題1: 事件1中,可以提出工期和費用的要求,因?yàn)槌邪桃罁?jù)工程師提供的數據施工而導致供電出現故障。 事件2中,不可以提出工期和費用的要求,因?yàn)槭┕ぶ幸驗榫唧w機械使用改變而產生的費用應由承包商自行承擔。 事件3中,可以提出工期和費用的補償要求,因?yàn)樵O(shè)計變更是甲方的責任。 事件4中,不可以提出工期和費用的要求,因?yàn)槎臼┕な且幻墒斓某邪趟茴A(yù)見的問題,應當在投標報價時即做充分的考慮。 問題2: (1)確定原施工組織計劃網絡圖的關鍵線路: 關鍵線路: A→D→E→G→I→K: ①→②→④→⑤→⑥→⑧→⑩→⑨→⑩ 事件1:B、C不在關鍵線路上,拖延時間沒有超過總時差,故不能影響工期。 事件2:K在關鍵線路上,節省一天,故工期不需要補償。 事件3:工期補償為0天。 事件4:I、J在關鍵線路上,但由承包商自身原因造成的工期延長,不予以補償。 綜上所述,總工期不予以補償。 問題3: 根據各項目調整后的工期,網絡圖調整如圖3-5-2: ![]() 實際工期20d,拖后2d,罰款8000元。 問題4: 事件1:人工費補償:(18+11)×12=348(元) 機械費補償:1×615+2×310=1235(元) 事件2:不予以補償。 事件3:H工作:20×95=1900(元) G工作:(200-20)×88-200×78=240(元) 事件4:I、J,在關鍵線路上,但由承包商原因造成的工期延長不予以補償。 工程款變更合計: 348+1235+1900+240-8000=-4277(元) |
