| 一、案例分析題 |

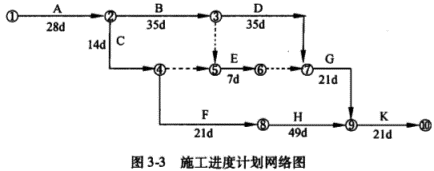

1.某建筑工程施工進度計劃網絡圖如圖3-3所示。![]() 施工中發生了以下事件: 事件1:A工作因設計變更停工10d。 事件2:B工作因施工質量問題返工,延長工期7d。 事件3:E工作因建設單位供料延期,推遲3d施工。在施工進展到第120d后,施工項目部對第110d前的部分工作進行了統計檢查。統計數據見表3-28。 ![]() 問題 1.本工程計劃總工期和實際總工期各為多少天? 2.施工總承包單位可否就事件1~3獲得工期索賠?分別說明理由。 3.計算截止到第110d的合計BCWP值。 4.計算第110d的成本偏差CV值,并做CV值結論分析。 5.計算第110d的進度偏差SV值,并做SV值結論分析。 |

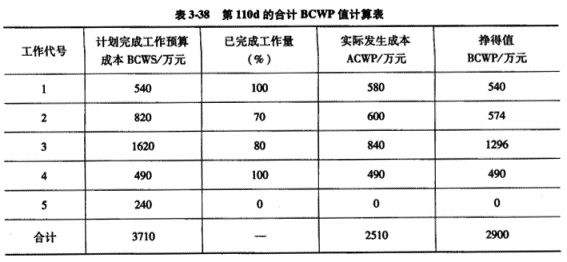

| 正確答案: 1.本工程計劃總工期=(28+35+35+21+21)d=140d,實際總工期=(140+10+7)d=157d。 2.施工總承包單位可否就事件1~3獲得工期索賠的判定及其理由: 事件1可以獲得工期索賠。 理由:A工作是因設計變更而停工,應由建設單位承擔責任,且A工作屬于關鍵工作。 事件2不可以獲得工期索賠。 理由:B工作是因施工質量問題返工,應由施工總承包單位承擔責任。 事件3不可以獲得工期索賠。 理由:E工作雖然是因建設單位供料延期而推遲施工,但E工作不是關鍵工作,且推遲3d未超過其總時差。 1. 計算截止到第110d的合計BCWP值,見表3-38: ![]() 截止到第110d的合計BCWP值為2900萬元。 4.第110d的成本偏差CV=BCWP-ACWP=(2900-2510)萬元=390萬元。 CV值結論分析:由于成本偏差為正,說明成本節約390萬元。 5.第110d的進度偏差SV=BCWP-BCWS=(2900-3710)萬元=-810萬元。 SV值結論分析:由于進度偏差為負,說明進度延誤了810萬元。 |
